TEx Gleisbaustelle Dresden-Plauen





Als Teil der überregionalen Bahnverbindung von Dresden Richtung Chemnitz und Hof wird der Streckenabschnitt Dresden-Altstadt bis Dresden-Plauen modernisiert. Im Zuge der Baumaßnahme werden drei Brücken neugebaut, der Bahndamm wird saniert und der Haltepunkt Dresden-Plauen wird als barrierefreier Zugang modernisiert.



tex saurierpark freunde



Am 5. April durften wir die Baustelle aus nächster Nähe betrachten. Die beiden Jungbauleiter Desiree Genkel und Jürgen Domschke der Sächsischen Bau GmbH und Herr Höhne von Amand haben uns eine aufschlussreiche Führung über die Baustelle gegeben.
Als wir die Baustelle besichtigt haben, war der Rückbau der alten Brücken bereits abgeschlossen. Ein Teil des Bahndamms wurde bereits mit Litzenankern versehen. Außerdem wurde die Bestands-Stützwand zum Teil durch eine vorgesetzte Ortbetonschale ergänzt. Im gesamten Abschnitt wird eine Kappe ausgeführt.
Während der Baumaßnahme wird der Schienenverkehr auf ein Behelfsgleis umgelegt. Dafür wurden drei Stahl-Hilfsbrücken installiert. Da der Bahndamm in innerstädtischem Gebiet liegt und der Autoverkehr durch zwei der drei Unterführungen sichergestellt werden muss, sind die Platzverhältnisse beengt. Um die Baumaßnahme dennoch effizient und zügig durchzuführen, müssen häufig kreative Lösungen in der Ausführungsplanung gefunden werden.
Um Zugang für Kipper und Bagger zu ermöglichen, wurde an der Stelle der Bienertbrücke eine Rampe erbaut. Um diese Rampe so lange wie möglich nutzen zu können, soll die bereits fertiggestellte Rahmenbrücke erst später an die vorgesehene Stelle eingeschoben werden. Dafür wird das gesamte Bauwerk mit Pressen angehoben, auf Teflonplatten gestellt und dann eingeschoben.
Ein unerwartetes Problem hat der Baugrund verursacht. Ursprünglich sollte der Strecken abschnitt auf Bohrpfählen tiefgegründet werden. Wo der Baugrund es zuließ, wurden diese auch ausgeführt. Im westlichen Teil steht Syenit an, der vorher nicht entdeckt wurden ist. Ein Teil der Strecke wird deshalb wie das Bestandsbauwerk flachgegründet.



tex gleisbaustelle dd plauen



Wir sind sehr dankbar einen Einblick explizit in diese Gleisbaustelle bekommen zu haben. Des Weiteren war es aufschlussreich und interessant die Herausforderungen der Ausführungsplanung im Allgemeinen vorgestellt zu bekommen. Vielen Dank für die Führung an Jürgen Domschke und Desiree Genkel von der Sächsischen Bau GmbH und Herrn Höhne von Amand.

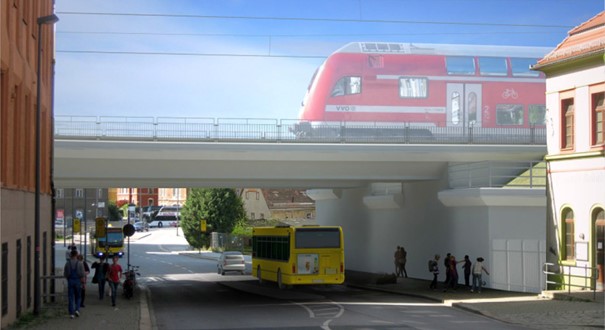

Abbildung 1: Visualisierung der Brücke Altplauen [Quelle: Deutsche Bahn AG/weitere Bearbeitung INTER OFFICE GmbH]
Abbildung 2: Gruppenfoto unter der Bienertbrücke, im Hintergrund Hilfsbrücke



Stump Franki LogoStump Franki Logomageba_Logo_pantone.png

LAP

Logo NEU

RIB logo 45mm rgb 150dpi

MARX KRONTAL PARTNER

GuWa



SSF Logo RGB 326x238



SGHG DRESDEN INTERN 4C POS M2 K

VIC PB color 1528x520


Zueblin mit Weissraum mit Balken RGB 200mm r12

bj logo

E&S logo 150x45 4C

momentum Logo

FRILO Logo blau

dsi 1417x236

BPR DrSchaepertoensConsult Logo 5cm

DSD heavy lift

wkp logo subline

Willke Logo



IPROconsult Logo

Goldbeck Logo

Carbocon Logo



Schöck Logo



RISAM AG Logo
